主要府道大山崎大枝線の整備

ページ番号24828

ソーシャルサイトへのリンクは別ウィンドウで開きます

2014年4月18日

主要府道大山崎大枝線(都市計画道路名:沓掛上羽線)は,地域の幹線道路であるとともに,国土交通省と西日本高速道路株式会社(NEXCO西日本)が整備を行っている京都第二外環状道路の大原野ICへの連絡道路としての機能を有する路線でもあります。また本路線は,幹線道路網の整備が遅れている京都市西部地域において,道路ネットワークを形成するとともに,大枝,大原野地域を南北に縦断する重要な幹線道路として,地域交通の円滑化や地域の活性化を図るため欠くことのできない道路です。

 本市では,主要府道大山崎大枝線の道路改築事業を西京区大枝沓掛町から同区大原野上羽町の間(延長L=4,410m)で予定していますが,現在,国道9号から府道小塩山大原野線までの間(第一工区(延長L=1,610m))について並行する京都第二外環状道路の整備と整合をとりながら,事業を進めています。

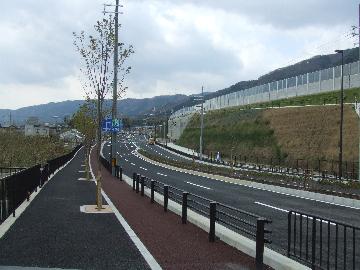

大山崎大枝線の現況

大山崎大枝線の現況

第一工区の概要

概要
都市計画道路名3・4・106沓掛上羽線
認定路線名主要府道 大山崎大枝線
都市計画決定日昭和42年8月19日
都市計画決定日(変更)平成元年8月25日
事業区間西京区大枝沓掛町~西京区大原野南春日町
事業期間平成11年度~平成26年度
延長及び幅員沓掛工区
 L=600m
 W=23.75m(車道4車線(片側2車線),歩道:両側)
西長春日工区
 L=1010m
 W=23.75m(車道4車線(片側2車線),歩道:両側)
 W=20m(車道2車線(片側1車線),歩道:両側)
道路規格第4種第1級及び第4種第2級
(大原野IC以南は第4種第2級L=340m)

図面

Adobe Reader の入手
PDFファイルの閲覧には Adobe Reader が必要です。同ソフトがインストールされていない場合には、Adobe 社のサイトから Adobe Reader をダウンロード(無償)してください。

これまでの経緯


<沓掛工区>

平成11~18年度 測量,調査,設計,用地買収

平成19~22年度 設計,用地買収,工事

平成23~24年度 設計,工事

平成24年度末  工事完了



<西長春日工区>

平成11~18年度 測量,調査,設計,用地買収

平成19~21年度 調査,設計,用地買収

平成22年度   調査,設計,用地買収,工事

平成23~24年度    調査,設計,工事

平成25年度~   工事



現在の状況

国道9号から大原野IC前交差点及びこの交差点から約150m南までの延長約1.4kmの区間が完成

工事状況

Adobe Reader の入手
PDFファイルの閲覧には Adobe Reader が必要です。同ソフトがインストールされていない場合には、Adobe 社のサイトから Adobe Reader をダウンロード(無償)してください。

今後の予定

平成25年4月21日

  国道9号から大原野IC前交差点及びこの交差点から約150m南までの延長約1.4kmの区間を京都第二外環状線道路(大山崎~沓掛)と同時供用開始

平成26年度

  第一工区の完成(国道9号~府道小塩山大原野線)
