令和7年度京都市建築物の太陽光発電設備等上乗せ設置促進補助金の募集

ページ番号303902

2025年4月9日

 京都市では、市内の10m2以上の建築物(延べ床面積300m2未満の戸建て住宅を除く)に、京都市が定める基準量に1kW以上上乗せして太陽光発電設備を設置する場合に、1.同設備の設置費用、2.同設備に付帯する蓄電池の設置費用を支援しています。

 この度、令和7年度の申請受付を開始しますので、是非、本補助金を活用し、太陽光発電設備等の最大限の設置を御検討ください。

※ 予算額に達した時点で受付終了(予算執行率(交付申請ベース)が70%を超えた時点から、予算執行状況を本ページで公開します。)

令和7年度募集概要

補助対象設備及び補助金額等

補助対象設備及び補助金額

補助対象設備

補助率等

補助上限額

太陽光発電設備

5万円/kW

(基準量分も対象)

900万円

(その他、設備設置費用に係る上限あり)

蓄電池

(太陽光発電設備に付帯する設備)

導入費用の1/3

(工事費込、税抜)

以下項目のいずれか低い額

・設備容量に以下の価格を乗じた額

家庭用:5.1万円/kWh

業務用:6.3万円/kWh

・100万円(災害時に地域で電力を提供する場合は、上限200万円)

<補助例:延べ床面積400m2の事務所に太陽光発電設備20kW、蓄電池10kWh設置した場合(蓄電池の導入価格は、120万円(税込)と想定)>

     太陽光発電設備: 100 万円  (5万円 × 20kW)

     蓄 電 池  :  40 万円  (120万円 × 1/3)

     合計補助額  : 140 万円  (100万円 + 40万円)

補助対象者

 京都市内の延べ床面積10m2以上の建築物(延べ床面積300m2未満の戸建て住宅を除く)において、太陽光発電設備を、以下に定める基準量に1kW以上上乗せして設置する民間事業者又は個人

補助対象

建築物の規模

基準量※2

延べ床面積10m2以上300m2未満

(戸建て住宅を除く※1


3万MJ

延べ床面積300m2以上2,000m2未満

延べ床面積2,000m2以上

30MJ×延べ床面積(m2)(上限45万MJ)

※1 延べ床面積300m2未満の戸建て住宅は対象外です。別の支援事業「京都再エネクラブ外部サイトへリンクします」の活用を御検討ください。

※2 3万MJは、太陽光発電設備では、2.7kW~3.3kW程度に相当します。

主な補助要件

(1)太陽光発電設備

・  FIT制度又はFIP制度の認定を取得しないこと。※

・ 補助対象設備で発電した電力の自家消費割合が次の割合以上であること。

  家庭用:30%、業務用:50%(緩和措置あり)

※ 非FIT/非FIPの余剰電力の買い取りを行っている小売電気事業者をお探しの方は、以下HPをご参考ください。

非FIT余剰電力の買取事業者について/京都府ホームページ (pref.kyoto.jp)外部サイトへリンクします

(2)蓄電池

・ 本補助金で導入する太陽光発電設備の付帯設備として設置すること。

(3)期間

・ 設備の設置工事に関する契約時期や工事期間等が以下の期間内であること。

補助対象期間

建築物の規模

請負契約締結日

補助対象設備の工事着手

補助対象設備の工事完了及び実績報告

新増築時に設置

令和4年7月15日以降

令和7年度

令和8年2月28日まで※1、※2

既存建築物に設置

令和7年4月3日以降

令和7年度

令和8年2月28日まで※2

※1 新増築建築物において、補助対象設備の工事請負契約から工事完了までが長期に渡り、令和8年4月1日から令和9年2月28日の間に完了する場合は、補助対象設備の工事着手前かつ令和8年2月28日までに事業開始承認申請を行い、令和8年度に改めて申請してください(事業開始承認をもって、交付を保証するものではありません)。

※2 令和8年3月1日から令和8年3月13日までに工事が完了する場合は、令和8年3月13日まで


 その他の要件については、「京都市建築物の太陽光発電設備等上乗せ設置促進事業補助金交付要綱」を御確認ください。

申請手続等

申請の流れ

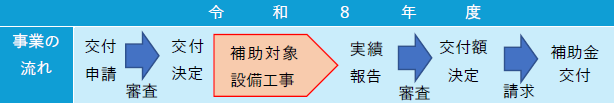

(1)令和8年2月28日までに工事が完了する場合

交付申請受付期間:令和7年4月10日 ~ 令和8年1月30日

(ただし、予算額に達した時点で受付終了)

実績報告提出期限:補助対象設備の工事完了日から60日以内又は令和8年2月28日※のいずれか早い日まで


※ 補助対象設備の工事が令和8年3月1日から令和8年3月13日までに完了する場合は、令和8年3月13日まで

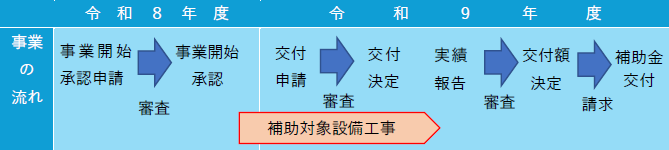

(2)令和7年度に着手し、令和8年4月1日から令和9年2月28日までに工事が完了する場合(新増築建築物の場合のみ)

事業開始承認申請受付期間:令和7年4月10日 ~ 令和8年2月28日

交付申請受付期間及び実績報告提出期限:令和8年度の受付期間及び提出期限に準ずる


申請方法

 電子メール又は郵送(原則、電子メールで申請してください。)

申請及びお問合せ先

●京都市環境政策局地球温暖化対策室

 受付時間:平日 午前9時~午後5時

 住所:〒604-8571 京都市中京区寺町通御池上る上本能寺前町488番地

 電話:075-222-4555

 電子メール:[email protected]

※ 電子メールでの申請時は、添付資料の容量を10MB以内としてください。



●一般社団法人京都府建築士事務所協会(受託事業者)

 受付時間:平日 午前9時~午後5時

 住所:〒603-8163 京都市北区小山南大野町1番地 紫明会館1階

 電話:075-334-5277

 電子メール:[email protected]
