「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.116001
ページ番号121284
2013年3月29日
No.116001 幹線道路ネットワーク整備による緊急時の輸送ルートの確保と地域の活性化
一部を除き〔実施済み又は実施中〕 |

年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 9,822.1 (予算現額) | ・用地買収,設計,工事他 | ・調査 ・用地買収 ・工事 ・工事完了 向日町上鳥羽線(3月) 賀茂川紫竹線(3月) | 5,968.5 |
25年度 | 8,539.3 | ・用地買収,設計,工事他 | ・用地買収 北泉通 ・工事中 大山崎大枝線,国道162号線(高尾改良),京都広河原美山線(二ノ瀬トンネル),西陣杉坂線,伏見向日町線(西工区),鴨川東岸線,梅津太秦線(JR立体交差),本町下高松通 ・工事完了 国道162号線(栗尾トンネル)(12月) 西陣杉坂線(釈迦谷工区)(2月) 伏見向日町線(東工区)(3月) 西小路通(3月) 小塩山大原野線(3月) | 4,369.7 |
26年度 | 5,709.8 | ・用地買収,設計,工事他 (京都広河原美山線(二ノ瀬トンネル),梅津太秦線(JR立体交差),本町下高松通完成) | ・用地買収 ・工事 ・工事完了 | 2,987.2 |
27年度 | 2,417.9 | ・用地買収,設計,工事他 (高雄改良,北泉通,鴨川東岸線,本町下高松通,久世北茶屋線他) | ・用地買収 ・工事 ・工事完了 | 1,124.1 |

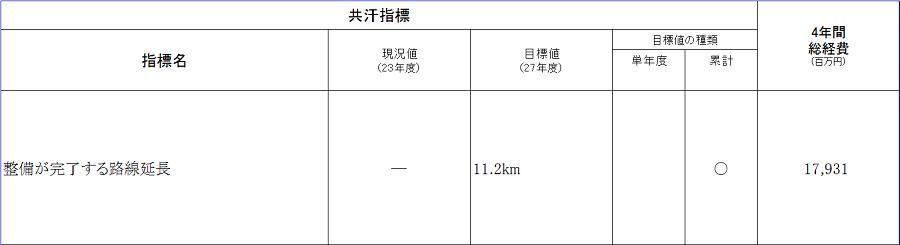

共汗指標
指標名
整備が完了する路線延長
目標値
11.2km
現況値 (計画実施前) | ― | 実績値 | 3.06km(24年度末) 7.8km(25年度末) 10.4km(26年度末) 10.6km(27年度末) |
担当所属
建設局道路建設部道路建設課(075-222-3577)
