「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.81400
ページ番号121229
2013年3月29日
No.81400 防災と環境に配慮した学校施設・設備整備事業の推進

実施済み又は実施中 |
年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 1,245.1 (予算現額) | ・整備手法・改修計画の立案・検討 ・改修工事の実施 ・次年度の施工に向けた設計 | ・整備手法・改修計画の立案・検討(7月~) ・改修工事の完了 ・次年度の施工に向けた設計(6月~) | 565.0 |
25年度 | 1,785.9 (予算現額) | ・整備手法・改修計画の立案・検討 ・改修・改築工事の実施 ・施工に向けた設計 | ・整備手法・改修計画の立案・検討 ・改修・改築工事の実施(4月~) ・改修・改築工事の完了 ・施工に向けた設計 | 1,424.8 |
26年度 | 2,704.3 (予算現額) | ・整備手法・改修計画の立案・検討 ・改修・改築工事の実施 ・施工に向けた設計 | ・整備手法・改修計画の立案・検討 校舎環境配慮型長寿命化改修事業 3校 ・改修・改築工事の実施(4月~) 体育館防災機能強化等改修事業 1校 体育館防災機能強化等リニューアル事業 3校 ・改修・改築工事の完了 校舎環境配慮型長寿命化改修事業 4校 プール防災機能強化等リニューアル事業 3校 ・施工に向けた設計 校舎環境配慮型長寿命化改修事業 3校 体育館防災機能強化等改修事業 2校 体育館防災機能強化等リニューアル事業 4校 プール防災機能強化等リニューアル事業 3校 | 2,262.2 |
27年度 | 3,413.2 (予算現額) | ・整備手法・改修計画の立案・検討 ・改修・改築工事の実施 ・施工に向けた設計 | ・整備手法・改修計画の立案・検討 体育館防災機能強化等リニューアル事業 4校 体育館防災機能強化等改築事業 1校 ・施工に向けた設計 | 2,804.9 |

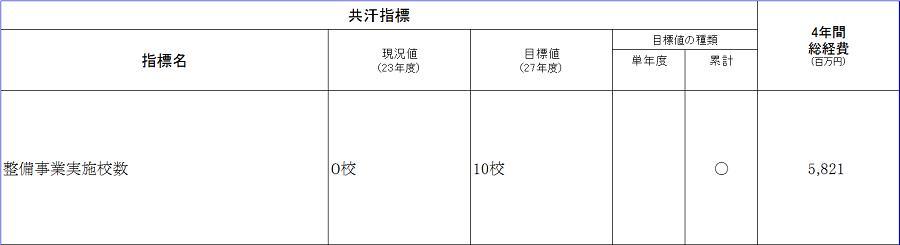

共汗指標
指標名
整備事業実施校数
目標値
10校
現況値 (計画実施前) | 0校(22年度末) | 実績値 | 0校(24年度末) 5校(25年度末) 12校(26年度末) |
担当所属
教育委員会総務部教育環境整備室(075-222-3796)
