「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.41500

ページ番号121196

2013年3月29日

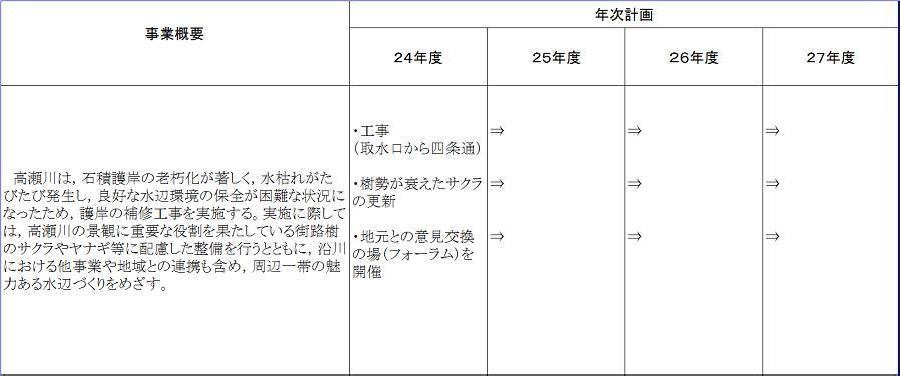

No.41500 高瀬川周辺一帯の魅力ある水辺づくり

区分
実施済み又は実施中

年次計画



進捗状況

進捗状況
 年度

予算額
(百万円)

取組予定 進捗状況

決算額
(百万円)

 24年度

58.5

(予算現額)

・工事
(取水口から四条通)

・樹勢が衰えたサクラの更新

・地元との意見交換の場(フォーラム)を開催

・護岸工事(取水口から御池橋)

・木屋町通で老朽化したサクラの植替えを実施(1月~3月)

・地元との意見交換の場(フォーラム)を開催(3月)

34.9
 25年度

93.2
(予算現額)

・工事
(御池通から三条通)

・樹勢が衰えたサクラの更新

・地元との意見交換の場(フォーラム)を開催

・護岸工事

 取水口から御池橋まで工事完了(4月)

 御池通から三条通までの工事に着手(10月)

・樹勢が衰えたサクラの更新

 御池通から五条通まで植栽を実施(1月~3月)

・地元との意見交換の場(フォーラム)を開催(7月,12月)

38.6
 26年度

100.3
(予算現額)

・工事

(三条通から車屋橋)

 ・護岸工事

 御池通から三条通まで工事完了(4月)

 三条通から車屋橋まで工事完了(3月)

83.5
 27年度

70.7
(予算現額)

・工事

(車屋橋から備前島橋)

・護岸工事
 車屋橋から備前島橋まで工事完了

45.1

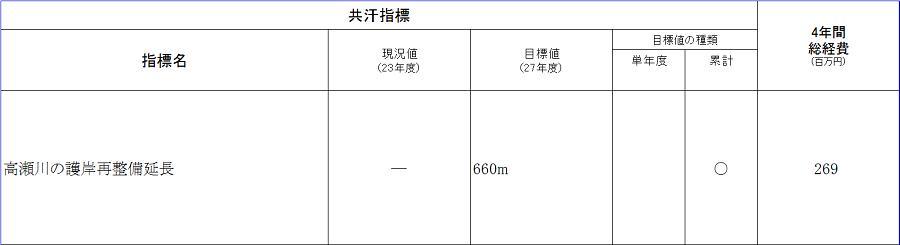

共汗指標

指標名

高瀬川の護岸再整備延長

目標値

660m

共汗指標

 現況値            (計画実施前)

― 実績値

0m(24年度末)

145m(25年度末)

535m(26年度末)

705m(27年度末)

担当所属

建設局土木管理部河川整備課(075-222-3591)
建設局みどり政策推進室(075-741-8600)
