「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.32006
ページ番号121181
2013年3月29日
No.32006 石畳舗装整備事業による京都らしい景観の保全
実施済み又は実施中 |

年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 127.4 (予算現額) | ・工事 | 石畳舗装整備事業(23年度~) ・工事 六原経16号線 ・工事完了 新橋通(2月),弥栄経10号線(2月) | 97.7 |
25年度 | 82.2 | ・工事 | 石畳舗装整備事業 ・工事 六原経16号線 | 22.8 |
26年度 | 100.8 | ・工事 (六原経16号線,辰巳通) | 石畳舗装整備事業 ・工事 六原経16号線,辰巳通 | 50.4 |
27年度 | 108.6 | ・工事 (六原経16号線,辰巳通,宮川町通) | 石畳舗装整備事業 ・工事 六原経16号線,辰巳通 | 40.2 |

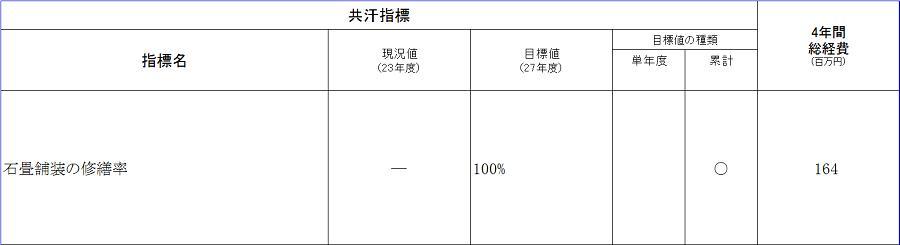

共汗指標
指標名
石畳舗装の修繕率
目標値
100%
現況値 (計画実施前) | ― | 実績値 | 16.5%(23年度末) 32.8%(24年度末) 32.8%(25年度末) 32.8%(26年度末) 48.8%(27年度末) |
担当所属
建設局土木管理部土木管理課(075-222-3568)
