「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.22005
ページ番号121133
2013年3月29日
No.22005 駅周辺道路のバリアフリー化による安全で快適な歩行空間ネットワークの確保
実施済み又は実施中 |

年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 255.9 (予算現額) | ・設計,工事 | ・設計 ・設計完了 ・工事完了 京都地区(梅津東山七条線)(3月) 東福寺地区(本町通:九条跨線橋から三ノ橋川まで)(3月) | 138.6 |
25年度 | 204.8 | ・設計,工事 | ・設計完了 桃山御陵前地区(南部町通:伏見区総合庁舎~毛利橋通)(7月) 桃山御陵前地区(南部町通:毛利橋通~大手筋通)(3月) ・工事中 京阪藤森地区(大津淀線) ・工事完了 東福寺地区(本町通,泉涌寺通) 桃山御陵前地区(南部町通:伏見区総合庁舎~毛利橋通)(3月) | 111.6 |
26年度 | 127.0 | ・設計,工事 (桃山御陵前地区,京阪藤森地区,京都地区) | ・工事完了 | 54.7 |
27年度 | 88.2 | ・設計,工事 (桃山御陵前地区,京阪藤森地区) | ・工事完了 京阪藤森地区(本町通他) | 19.7 |

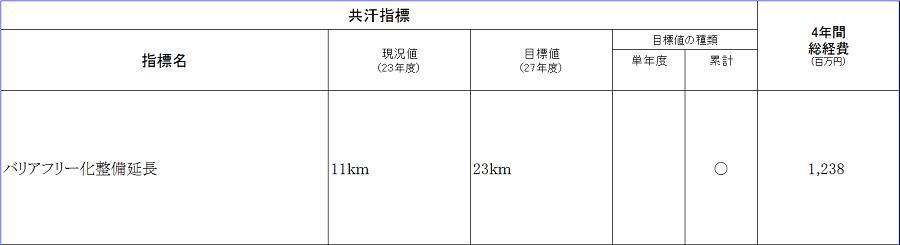

共汗指標
指標名
バリアフリー化整備延長
目標値
23km
現況値 (計画実施前) | 11km(22年度末) | 実績値 | 14km(23年度末) 15km(24年度末) 16km(25年度末) 16km(26年度末) 17.8km(27年度末) |
担当所属
建設局道路建設部道路環境整備課(075-222-3570)
