「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.21110
ページ番号121115
2013年3月29日

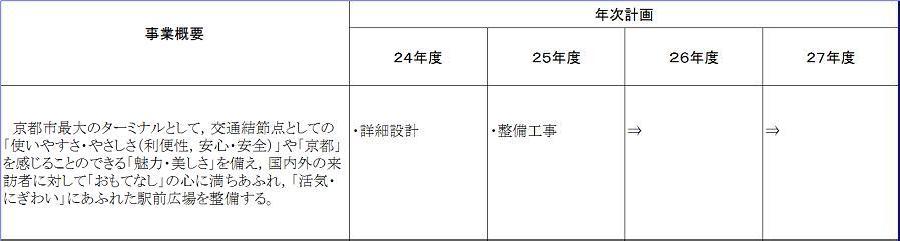

No.21110 (1)京都駅南口駅前広場の整備
年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 103.0 (予算現額) | ・詳細設計 | ・詳細設計に向け,関係者と協議 | 7.0 |
25年度 | 262.1 | ・詳細設計 ・整備工事(地下機械式駐輪場) | ・八条通の変更について都市計画決定(5月) ・詳細設計に着手 ・京都駅南口駅前広場エリアマネジメント会議の開催(12月,1月,3月) | 69.6 |
26年度 | 1,786.7 (予算現額) | ・機械式地下自転車駐車場工事 ・道路本体(土木・建設)工事 ・エリアマネジメントの推進 | ・詳細設計を実施 ・機械式地下自転車駐車場工事着手(6月) ・ショットガン(タクシー,バス)運用実験実施(8月,9月) ・京都駅南口駅前広場エリアマネジメント会議の開催(6月,9月) ・起工式典の開催(11月) ・ショットガン(バス)運用実験実施(12月) ・機械式地下駐輪場工事完成(1月) ・機械式地下駐輪場供用開始(2月) ・ショットガン(タクシー)運用実験実施(2月) ・タクシー,バス乗降場所移設(3月) | 796.5 |
27年度 | 2,694.3 | ・駅前広場(土木・建築)工事 ・道路本体(土木・建築)工事 ・エリアマネジメントの推進 | ・駅前広場(土木)工事中 ・道路本体(土木)工事中 ・貸切バス乗降場仮移設(4月) ・タクシーのりば,タクシープールの仮運用開始 (11月) ・プレオープン(みやこ夢てらす,送迎ゾーン,タクシープール等の完成)(3月) | 1,340.5 |

共汗指標
指標名
工事進捗率
目標値
100%
現況値 (計画実施前) | 0%(22年度末) | 実績値 | 0%(23年度末) 0%(24年度末) 0%(25年度末) 12%(26年度末) 52%(27年度末) |
担当所属
都市計画局歩くまち京都推進室(075-222-3483)
建設局道路建設部道路建設課(075-222-3577)
