「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.94005
ページ番号121105
2013年3月29日

No.94005 地域体育館や水垂運動公園など身近にスポーツに親しめる環境の整備
一部を除き〔実施済み又は実施中〕 |
年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 0.0 (予算現額) | ・スポーツ環境の充実 ・水垂運動公園(仮称)の事業再開準備 | ・水垂運動公園の整備 | 0.0 |
25年度 | 15.0 (予算現額) | ・スポーツ環境の充実(宝が池公園体育館(仮称)の整備検討等) ・水垂運動公園(仮称)の事業再開準備 ・「府市協調で進めるスポーツ施設整備」に係る整備実施計画等策定 | ・宝が池公園体育館(仮称)整備に係る基本調査業務開始(5月) ・水垂運動公園の整備 ・「府市協調で進めるスポーツ施設整備」に係る整備実施計画等策定業務開始(6月) | 14.4 |
26年度 | 95.0 (予算現額) | ・スポーツ環境の充実(宝が池公園体育館(仮称)の設計業務等) ・水垂運動公園(仮称)の事業再開準備 ・府市協調で進めるスポーツ施設整備(横大路運動公園の再整備等) | ・宝が池公園体育館(仮称)の整備 建築及び設備基本・実施設計業務の受託候補者に係る公募開始(8月) 建築及び設備基本・実施設計業務開始(11月) ・水垂運動公園の整備 事業経費を伴わない準備を推進 ・府市協調で進めるスポーツ施設整備(横大路運動公園の再整備等) 測量・基本設計業務開始(7月) 土壌等調査計画立案及び事業効果・影響分析業務開始(7月) | 84.9 |
27年度 | 119.0(予算現額) | ・スポーツ環境の充実 ・水垂運動公園(仮称)の事業再開 ・地域体育館の整備 | ・宝が池公園体育館(仮称)の整備 建築及び設備基本・実施設計業務実施中 ・府市協調で進めるスポーツ施設整備 (横大路運動公園の再整備) 事業経費を伴わない準備を推進 ・水垂運動公園の整備 基本計画見直し等検討業務契約締結(10月),業務実施 | 66.3 |

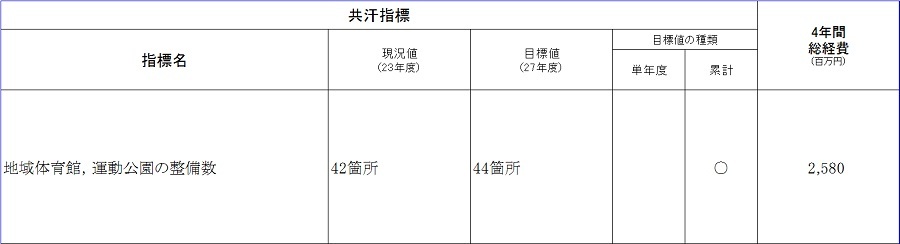

共汗指標
指標名
地域体育館,運動公園の整備数
目標値
44箇所
現況値 (計画実施前) | 42箇所(23年度末) | 実績値 | 42箇所(24年度末) 42箇所(25年度末) 42箇所(26年度末) 42箇所(27年度末) |
担当所属
文化市民局市民スポーツ振興室企画担当(075-366-0168)
