「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.94004
ページ番号121104
2013年3月29日

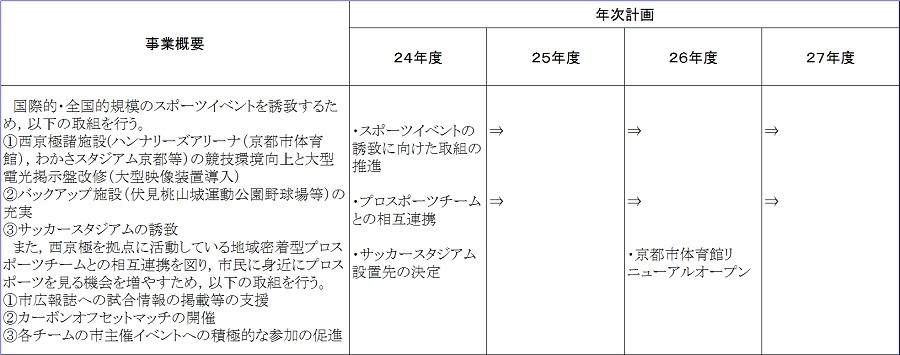

No.94004 プロスポーツ・スポーツビッグイベントの誘致促進,支援強化
実施済み又は実施中 |
年次計画


進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 155.3 (予算現額) | ・スポーツイベントの誘致に向けた取組の推進 ・プロスポーツチームとの相互連携 ・サッカースタジアム設置先の決定 | ・サッカースタジアムの誘致 ・市民しんぶん等に,プロスポーツの試合情報を掲載 ・京都サンガF.C.ホームゲームにおいてカーボンオフセットマッチを開催(5月,8月~11月) ・わかさスタジアム京都において,プロ野球ウエスタンリーグ公式戦を開催(6月) ・京都サンガF.C.が京都市公営交通100周年記念フェスタに参加(6月) ・京都ハンナリーズが京都岡崎レッドカーペットに参加(9月) | 143.6 |
25年度 | 1,494.0 (予算現額) | ・スポーツイベントの誘致に向けた取組の推進(ハンナリーズアリーナ改修工事等) ・プロスポーツチームとの相互連携 | ・ハンナリーズアリーナ改修工事(6月~26年3月) ・市民しんぶん等に,プロスポーツの試合情報を掲載 ・京都サンガF.C.ホームゲームにおいてカーボンオフセットマッチを開催(25年3月~11月) ・わかさスタジアム京都において,プロ野球ウエスタンリーグ公式戦を開催(6月) | 1,274.7 |
26年度 | 554.0 | ・スポーツイベントの誘致に向けた取組の推進 ・プロスポーツチームとの相互連携 ・京都市体育館リニューアルオープン ・西京極総合運動公園の計画的改修 | ・市民しんぶん等に,プロスポーツの試合情報を掲載 ・「ハンナリーズアリーナリニューアルオープン記念」 京都ハンナリーズホームゲームを開催(4月) バスケットボール男子日本代表国際親善試合を開催(7月) ・わかさスタジアム京都 プロ野球ウエスタンリーグ公式戦を開催(6月) スコアボード改修,プロ野球オープン戦を開催(3月) ・伏見桃山城運動公園野球場の整備完了(3月) ・西京極総合運動公園陸上競技場兼球技場整備に係る基本設計完了(3月) | 540.8 |
27年度 | 448.7 | ・スポーツイベントの誘致に向けた取組の推進 ・プロスポーツチームとの相互連携 ・西京極総合運動公園の計画的改修 | ・市民しんぶん等に,プロスポーツの試合情報を掲載 | 354.0 |

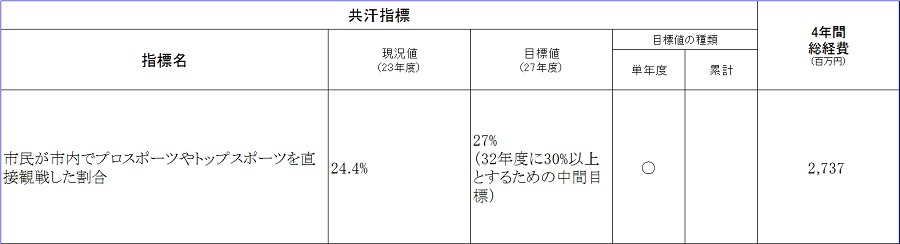

共汗指標
指標名
市民が市内でプロスポーツやトップスポーツを直接観戦した割合
目標値
27%(32年度に30%以上とするための中間目標)
現況値 (計画実施前) | 24.4%(23年度) | 実績値 | 29.5%(24年度) 26.1%(25年度) 25.2%(26年度) 38.2%(27年度) |
担当所属
文化市民局市民スポーツ振興室企画担当(075-366-0168)
