「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.12012
ページ番号121048
2013年3月29日
No.12012 間伐材を活用した防護柵等の整備による美しい道路景観の形成
実施済み又は実施中 |

年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 12.0 (予算現額) | ・設計,工事 | ・京都御苑周辺道路の歩行空間改善事業(23年度~) | 6.8 |
25年度 | 19.7 | ・設計,工事 | ・京都御苑周辺道路の歩行空間改善事業 烏丸通の横断歩道部(9箇所)及びバス停(5箇所)において転落防止柵及びデッキを設置(3月) | 19.7 |
26年度 | 18.0 | ・工事 (京都御苑周辺) | ・京都御苑周辺道路の歩行空間改善事業 今出川通において転落防止柵の設置に向け調整 | 0.0 |
27年度 | 31.3 | ・工事 (京都御苑周辺) | ・京都御苑周辺道路の歩行空間改善事業 ・今出川通(烏丸通以東 L=390m)において,転落防止柵の設置が完了(1月) | 31.3 |

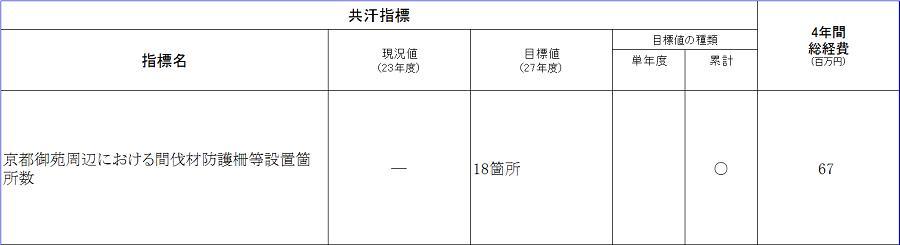

共汗指標
指標名
京都御苑周辺における間伐材防護柵等設置箇所数
目標値
18箇所
現況値 (計画実施前) | ― | 実績値 | 1箇所(23年度末) |
担当所属
建設局土木管理部土木管理課(075-222-3568)
