「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.32009
ページ番号121018
2013年3月29日
No.32009 世界遺産・二条城の国宝・二の丸御殿をはじめとする文化財建造物等の本格修理
実施済み又は実施中 |
年次計画


進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 140.0 (予算現額) | ・唐門の屋根葺き替えと金具・塗装工事 ・築地塀の屋根葺き替え | ・二条城の本格的な保存修理工事の実施 | 140.0 |
25年度 | 83.0 (予算現額) | ・唐門の金具・塗装工事の仕上げ(彫刻30箇所の塗装) ・築地塀の壁工事(聚楽壁の塗り直し) | ・二条城の本格的な保存修理工事の実施 | 82.9 |
26年度 | 35.0 | ・東大手門の覆い屋(素屋根)建設,大扉の取り外し | ・二条城の本格的な保存修理工事の実施 東大手門の覆い屋(素屋根)の建設,大扉の取り外し完了(2月) | 22.6 |
27年度 | 343.1 | ・東大手門の保存修理工事(木工事,屋根工事,左官工事等) ・番所の保存修理工事(覆屋(素屋根)建設) | ・二条城の本格的な保存修理工事の実施 ・東大手門の木工事,左官工事等の実施 ・番所の覆屋(素屋根)建設完了(1月) ・番所の屋根の解体工事 | 327.3 |

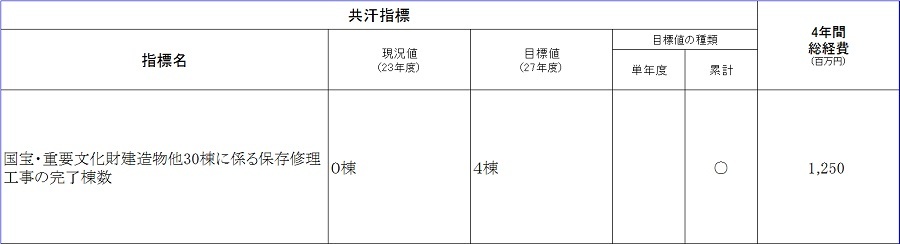

共汗指標
指標名
国宝・重要文化財建造物他30棟に係る保存修理工事の完了棟数
目標値
4棟
現況値 (計画実施前) | 0棟(23年度末) | 実績値 | 0棟(24年度末) 2棟(25年度末) |
担当所属
文化市民局元離宮二条城事務所(075-841-0096)
