「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.111170
ページ番号120992
2013年3月29日

No.111170 (7)地震等の災害に強い上下水道施設の整備
年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 9,639.7 (予算現額) | (水道) ・新山科第2導水トンネル実施設計着手
| (水道) ・補助配水管布設替え及び新設工事の実施 ・連絡幹線の布設工事を継続実施 ・新山科第2導水トンネル建設ルートの地権者に関する調査終了(3月) ・水環境保全センターの管廊継手部対策を継続実施 | 7361.8 |
25年度 | 13,582.4 (予算現額) | (水道) ・新山科第2導水トンネル実施設計着手 ・重要な施設の耐震化(蹴上浄水場第1高区配水池改良工事着手) (下水道) | (水道) ・連絡幹線の布設工事を継続実施 ・新山科第2導水トンネル建設ルートの設計委託を実施 ・蹴上浄水場第1高区配水池改良工事を実施 (下水道) ・水環境保全センターの管廊継手部対策を継続実施 | 9,464.6 |
26年度 | 14,237.6 (予算現額) | (水道) ・新山科第2導水トンネル築造(準備)工事着手 ・重要な施設の耐震化(蹴上浄水場第1高区配水池改良,松ケ崎浄水場ポンプ井耐震化) (下水道) | (水道) ・配水管,補助配水管の耐震管路による布設替え及び新設工事を実施 ・連絡幹線の布設工事を継続実施 ・新山科第2導水トンネル築造(準備)工事を実施 ・蹴上浄水場第1高区配水池改良工事を実施 ・松ヶ崎浄水場ポンプ井耐震化工事を実施 (下水道) ・重要管路耐震化の継続実施 ・水環境保全センターの管廊継手部対策を継続実施 ・災害用マンホールトイレの整備を継続実施 | 9,700.0 |
27年度 | 16,660.7 (予算現額) | (水道) ・新山科第2導水トンネル築造(準備)工事 ・重要な施設の耐震化(蹴上浄水場第1高区配水池改良,松ケ崎浄水場耐震化) (下水道) | (水道) (下水道) | 11,596.9 |

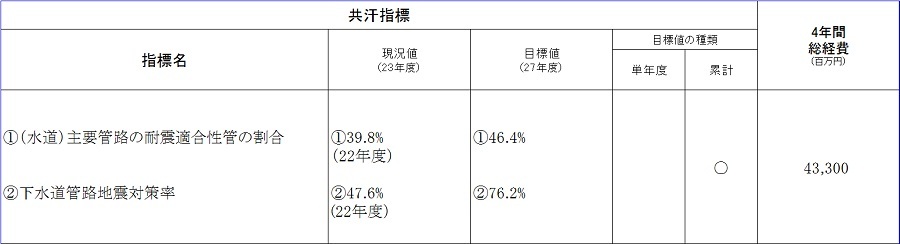

共汗指標
指標名
(1)(水道)主要管路の耐震適合性管の割合
(2)下水道管路地震対策率
目標値
(1)46.4%
(2)76.2%
現況値 (計画実施前) | (1)39.8%(22年度末) (2)47.6%(22年度末) | 実績値 | (1)40.8%(23年度末) 46.9%(27年度末) (2)54.2%(23年度末) 76.9%(27年度末) |
担当所属
上下水道局水道部管理課(075-672-7743)
上下水道局下水道部管理課(075-672-7838)
