「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.116011
ページ番号120991
2013年3月29日
No.116011 老朽化した水道管の更新等による上下水道施設の計画的な改築更新と施設の再編成の推進
実施済み又は実施中 |

年次計画

進捗状況
年度 | 予算額 | 取組予定 | 進捗状況 | 決算額 |
24年度 | 12,826.8 (予算現額) | (水道)
| (水道) ・老朽化した配水管の更新事業を継続実施 ・山ノ内ポンプ場整備工事の完了,運用開始(3月) ・給水区域の切替作業を実施(27回)
| 9,430.2 |
25年度 | 13,416.1 (予算現額) | (水道) ・給水区域の再編成(給水区域の切替作業(3回)) ・洛西地域での腐食対策未実施の配水管更新の推進(配水管布設替え:5.7km) (下水道) | (水道) ・老朽化した配水管の更新事業を継続実施 ・給水区域の切替作業を実施(3回),給水区域の再編成完了(6月) ・洛西地域における腐食対策未実施の配水管布設替え工事完了(3月)
・鳥羽水環境保全センターB系最初沈殿池機械・電気設備の改築更新を実施 ・石田水環境保全センターCD系水処理脱臭設備の改築更新を実施 | 10,792.9 |
26年度 | 12,297.8 (予算現額) | (水道) (下水道) | (水道) ・老朽化した配水管の更新事業を継続実施 ・松ヶ崎浄水場下水放流設備改良工事完了(11月) ・新山科浄水場排水処理汚泥圧送設備工事完了(9月) (下水道) ・老朽化した下水道管の対策を継続実施 ・鳥羽水環境保全センター B系最初沈殿池機械・電気設備の改築更新を実施 A系水処理脱臭設備の改築更新工事完了(3月) ・石田水環境保全センター CD系水処理脱臭設備の改築更新工事完了(2月) 汚泥濃度調整槽設備の改築更新を実施 ・羽束師ポンプ場受変電設備の改築更新工事完了(3月) | 10,595.7 |
27年度 | 13,112.8 (予算現額) | (水道) (下水道) | (水道) (下水道) | 10,572.3 |

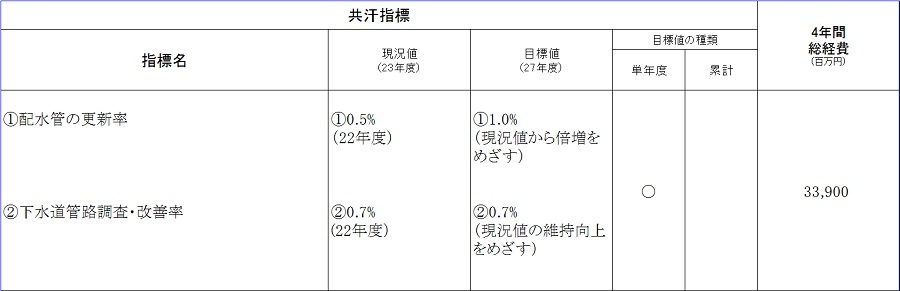

共汗指標
指標名
(1)配水管の更新率
(2)下水道管路調査・改善率
目標値
(1)1.0%(現況値から倍増をめざす)
(2)0.7%(現況値の維持向上をめざす)
現況値 (計画実施前) | (1)0.5%(22年度) (2)0.7%(22年度) | 実績値 | (1)0.6%(23年度) 1.0%(27年度) (2)0.8%(23年度) 0.7%(27年度) |
担当所属
上下水道局下水道部管理課(075-672-7838)
