水道工事の手順について

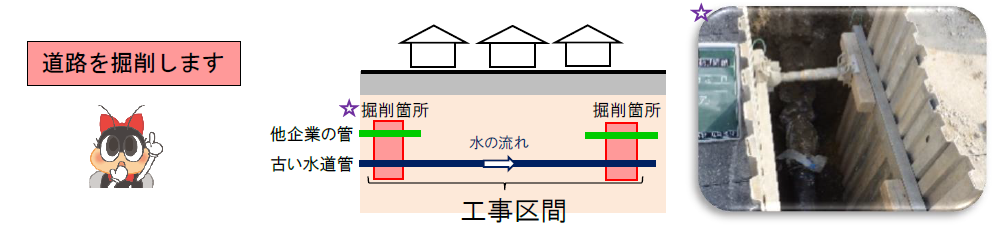

1.試験掘りを行う
新しい水道管の位置を決める調査です。

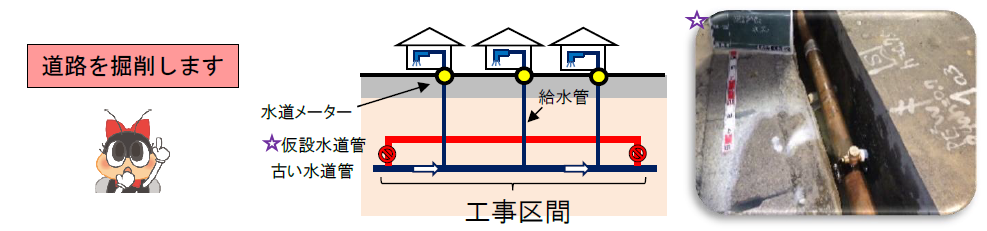

2.仮設水道管を設置する
断水を最小限にするため,仮設水道管を設置します。

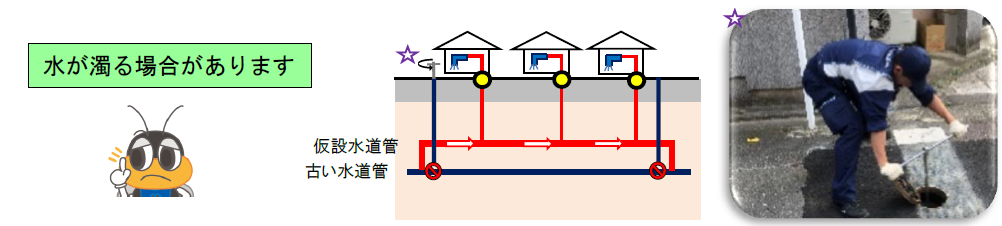

3.仮設水道管を洗浄する
消火栓等から排水し,仮設水道管の中を洗浄します。

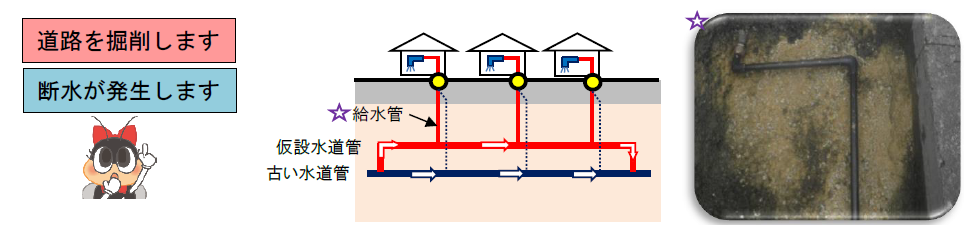

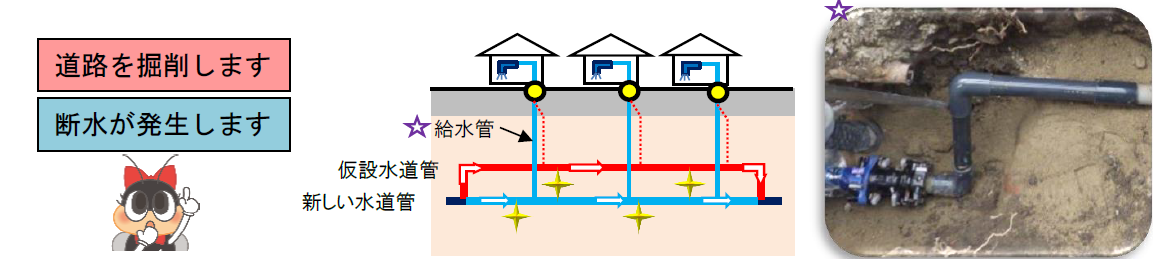

4.給水管を古い水道管から仮設水道管へつなぎ替える
給水管をつなぎ替える作業中,約1~2時間断水が発生します。

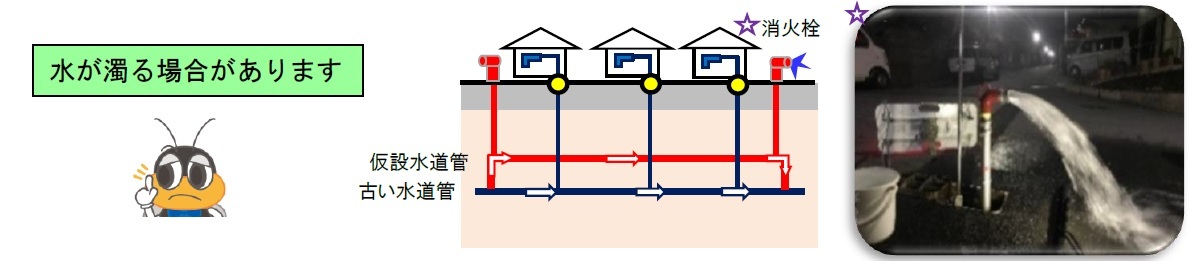

5.古い水道管を止め,仮設水道管に切り替える

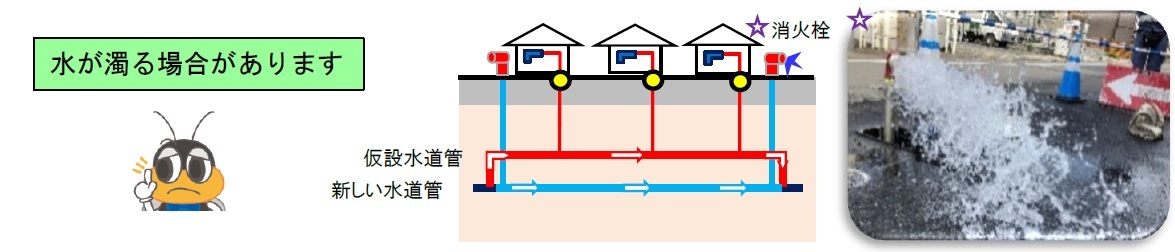

工事区間周辺の水の流れが変わり,水が濁る場合があります。

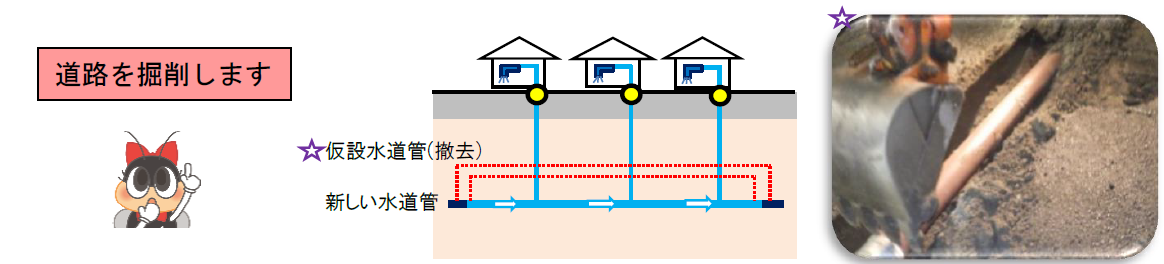

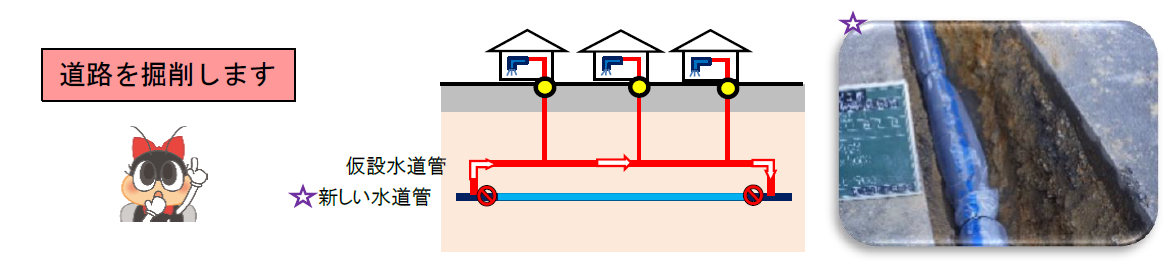

6.古い水道管を新しい水道管に切り替える
古い水道管を撤去し,新しい水道管に取り替えます。

7.新しい水道管を洗浄する
消火栓等から排水し,新しい水道管の中を洗浄します。

8.給水管を仮設水道管から新しい水道管につなぎ替える
給水管をつなぎ替える作業中,約1~2時間断水が発生します。

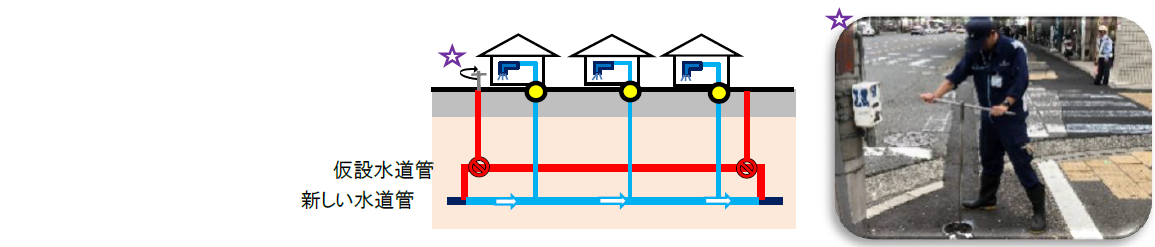

9.仮設水道管を止め,新しい水道管に切り替える
仮設水道管から新しい水道管に切り替えます。

10.仮設水道管を撤去する
使用しなくなった仮設水道管を撤去します。

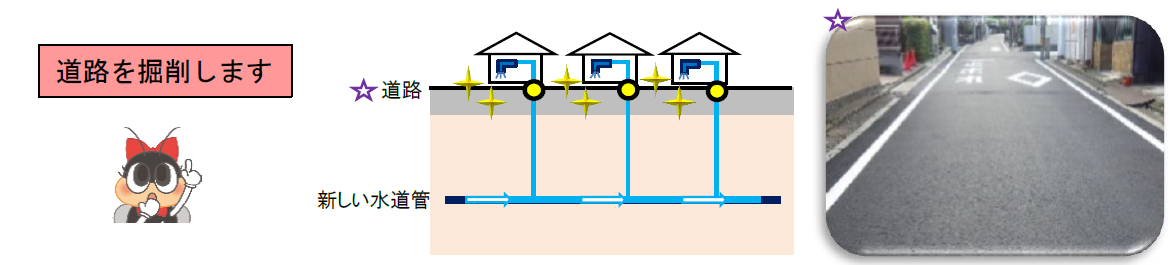

11.道路の舗装をきれいにする(本復旧工事)
最後に本復旧工事を行い,道路をきれいにします。
