烏丸丸太町幹線の全面供用開始

ページ番号347100

2025年10月28日

京都市上下水道局において整備を進めてきた「烏丸丸太町幹線」が、令和7年11月1日から全面供用を開始します。

なお、本年8月から部分的に供用を開始しており、観測史上最大となった8月25日の大雨に対して、効果を発揮しました。

事業の背景

烏丸丸太町交差点及びその東側を含む地域では、度々浸水被害が発生していたため、令和2年度から「烏丸丸太町幹線」の整備に着手しました。大雨時に雨水を幹線に取り込むことにより、浸水被害を大幅に軽減することができます。

令和4年7月の浸水状況

令和4年7月の浸水状況

幹線の概要

  • 口径:2.4m
  • 延長:1.7km
  • 貯留量:7,700㎥

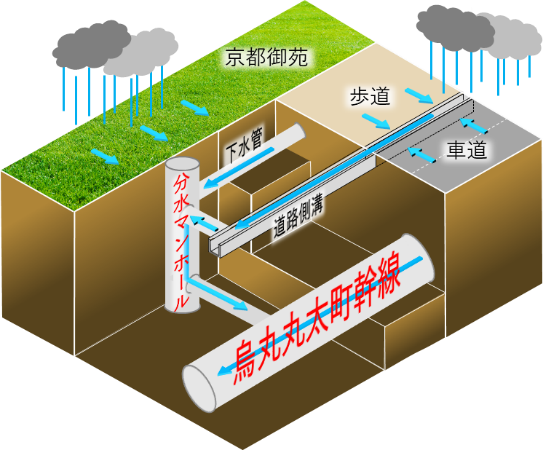

幹線内への雨水取込みイメージ

幹線内への雨水取込みイメージ

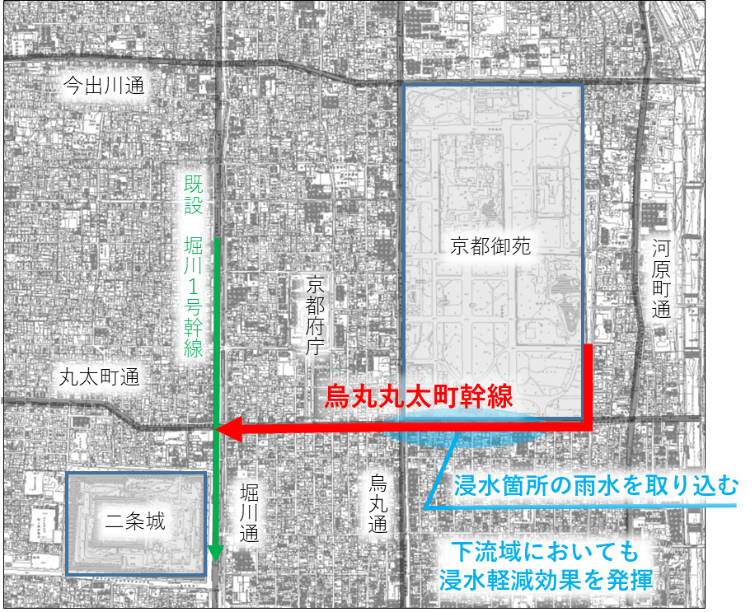

幹線整備位置図

幹線整備位置図

報道発表資料

発表日

令和7年10月28日

担当課

上下水道局下水道部計画課(075-672-7839)
