「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.23003

ページ番号121152

2013年3月29日

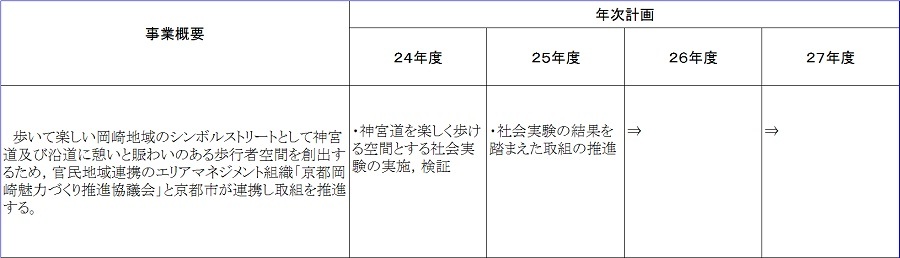

No.23003 神宮道の歩行者空間の創出による歩いて楽しい岡崎地域の推進

区分
実施済み又は実施中

年次計画



進捗状況

進捗状況
 年度

予算額
(百万円)

取組予定 進捗状況

決算額
(百万円)

 24年度

10.0
(予算現額)

・神宮道を楽しく歩ける空間とする社会実験の実施,検証

・イベント型社会実験「京都岡崎レッドカーペット」を実施(9月)

・神宮道の歩行者空間創出の実現に向け,関係各所と協議

10.0
 25年度

45.5
(予算現額)

・神宮道を楽しく歩ける空間とする社会実験の実施,検証(「神宮道(冷泉通~二条通間)の歩行者専用化」に向けた関連調査,整備計画づくり等)

・「京都岡崎レッドカーペット2013&グルメフェスタ」の開催及び交通量調査の実施(9月)

・道路・公園現況調査の実施(7月~12月)

・「左京区岡崎における神宮道(冷泉通~二条通)と公園の再整備」に係る市民意見募集の実施(1月~2月)

・「左京区岡崎における神宮道(冷泉通~二条通)と公園の再整備」基本計画の策定(3月)

・神宮道の歩行者専用化に向け,関係各所と協議

36.6
 26年度

185.8
(予算現額)

・神宮道(冷泉通~二条通)の歩行者空間化及び隣接する公園との一体的整備(実施設計,工事)

・実施設計完了

・工事

52.6
 27年度

380.2
(予算現額)

・神宮道(冷泉通~二条通)の歩行者空間化及び隣接する公園との一体的整備(工事)(岡崎公園)

・工事完了(8月)

・供用開始(9月)

・完成記念式典の開催(9月)

316.8

共汗指標

指標名

目標値

共汗指標

 現況値            (計画実施前)

 実績値

担当所属

総合企画局市民協働政策推進室プロジェクト推進担当(075-222-4178)
