「はばたけ未来へ! 京プラン」実施計画(政策編)進捗状況 No.12016

ページ番号120997

2013年3月29日

No.12016 雨の日も水環境を守る合流式下水道の改善

区分
実施済み又は実施中

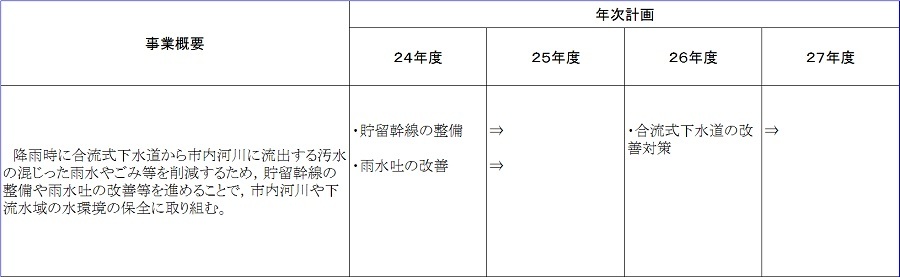

年次計画

進捗状況

進捗状況
 年度

予算額
(百万円)

取組予定 進捗状況

決算額
(百万円)

 24年度

3,873.5

(予算現額)

・貯留幹線の整備
 (東山地域,西部山ノ内地域,伏見大手筋地域での幹線整備の継続実施)

・雨水吐の改善

・幹線の整備を継続実施
(東山地域,西部山ノ内地域,伏見大手筋地域)

・雨水吐の改善対策を継続実施

2,668.4
 25年度

4,124.1

(予算現額)

・貯留幹線の整備
 (東山地域,朱雀地域,深草地域等での幹線整備の継続実施)

・雨水吐の改善

・幹線の整備を継続実施
(東山地域,朱雀地域,深草地域等)

・雨水吐の改善対策を継続実施

1,296.9
 26年度

4,238.6
(予算現額)

・合流式下水道の改善対策
(岡崎2号第1分流幹線,朱雀北幹線,砂川雨水滞水池築造,雨水吐の改善 等)

・幹線の整備を継続実施

(東山地域,朱雀地域,深草地域等)

・雨水吐の改善対策を継続実施

   2,681.0
 27年度

1,560.3

(予算現額)

・合流式下水道の改善対策
(朱雀北幹線,砂川雨水滞水池機械・電気設備 等)

 ・幹線等の整備実施
(東山地域,朱雀地域,深草地域等)

・雨水吐の改善対策完了

 1,363.7

共汗指標

指標名

合流式下水道改善率

目標値

46.1%
共汗指標

 現況値            (計画実施前)

 38.9%(22年度末) 実績値

39.0%(23年度末)             39.0%(24年度末)
40.0%(25年度末)
43.5%(26年度末)

61.3%(27年度末)

担当所属

上下水道局下水道部管理課(075-672-7838)
